偶然间在油管上看到一个网络会议视频中,正好讨论了AWP、Lean、PPM现在最前沿的交付模式,非常受启发,国内石化、核电都纷纷朝着这个方向进发了,特将视频核心内容整理分享一下。

前沿:融合AWP、精益与PPM:打造下一代项目交付新范式
前沿:融合AWP、精益与PPM:打造下一代项目交付新范式

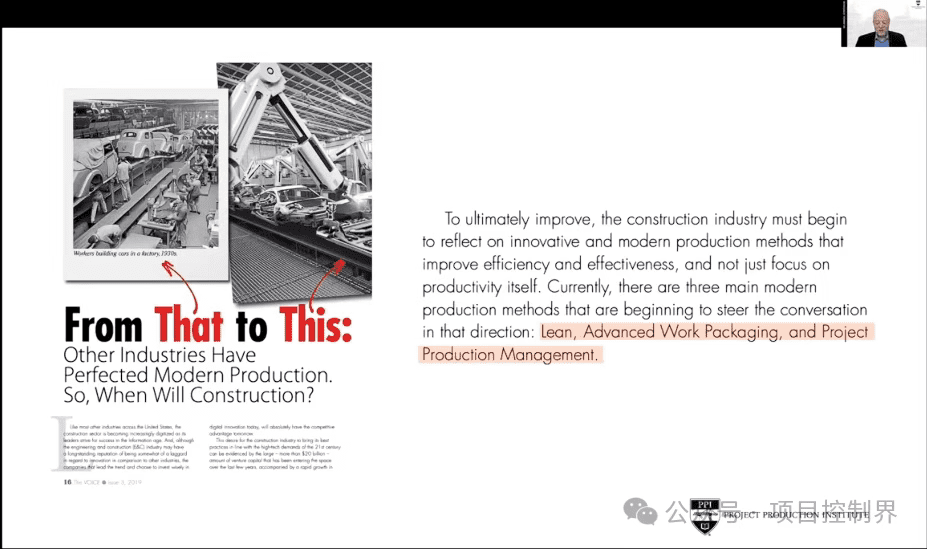

近年来,建筑行业正面临前所未有的挑战:项目复杂度激增、劳动力短缺、成本压力持续上升,而传统交付模式已难以满足现代项目的需求。美国建筑业协会(CII)在2019年明确指出,先行工作包(也翻译成高级工作包)(AWP)精益建造(Lean Construction)项目生产管理(Project Production Management,PPM)是推动行业效率与效能对话的三大现代生产方法。

然而,许多组织在同时采用这些方法时,常困惑于它们究竟是相互冲突还是能够协同增效。在近期由项目生产协会(PPI)主办的研讨会上,三位行业资深专家——Construct-X总裁Fernando Espana(AWP领域)、精益建造先驱John Strickland(精益领域)以及PPI技术委员会成员James Choo博士(PPM领域)——就此展开了深入对话,揭示了三种方法不仅兼容,更能融合形成"下一代项目交付"的强大范式。

三种方法的核心理念
AWP:结构化工作包管理框架

AWP并非全新概念,其根源可追溯至早期精益建造运动。Fernando Espana指出,AWP是一个贯穿项目全生命周期的整体框架,核心在于将项目范围分解为可管理的工程、采购与施工工作包。其演进已从2013年CII的RT272标准发展到如今的RT319最佳实践,关注点也从单纯提升生产力扩展至增强可预测性。AWP遵循"以终为始"的逻辑:

  • 系统导向:从最终系统启动目标反向规划,识别施工工作区域(CWA)
  • 层级分解:从CWA到施工工作包(CWP,约10,000-15,000小时工作量),再到安装工作包(IWP,约200-1,500小时)
  • 约束管理:在CWP与IWP之间建立"盾牌",确保工程、采购及现场约束全部清除后才释放工作
  • 数据驱动:利用数字化技术可视化工作包状态,实现精准追踪

精益建造:以文化和流程为核心的思维方式J

ohn Strickland强调,精益首先是一种思维方式和文化,而非工具集。精益建造协会(LCI)将其定义为基于文化、尊重、学习和持续改进的项目生产系统,核心包含三大理念:

  1. 价值创造:全员聚焦为客户交付价值
  2. 消除浪费:但Strickland指出关键洞见—— "真正的核心是创造流程,而非单纯消除浪费" 。没有流程的浪费消除只会增加在制品(WIP)库存
  3. 尊重人员:不仅是善待他人,更是理解人员协作的科学

精益的另一关键贡献是集成项目交付(IPD),旨在打破传统合同结构造成的信息壁垒。Strickland形象地比喻:"我们的项目交付系统像西部河流上建起的大坝,阻挡了信息和工作的自然流动。

PPM:运营科学驱动的系统优化

James Choo将PPM定义为 "应用现代生产理论、运营科学原理及数字化技术来理解、控制和改进项目交付" 。其独特价值在于提供了严谨的科学基础:

  • 生产系统观:将项目视为设计、制造、运输、施工四个流程组成的生产系统
  • 五大杠杆:产品、流程、库存(含WIP)、产能、变异性——这五个要素相互关联,改变其一必影响其他
  • 运营科学:利用已验证的科学关系(而非试错或大数据分析)预测系统行为,优化库存水平,平衡资金占用与生产效率
  • 关键洞察:零库存意味着零产出,关键在于确定保护工人所需的最优WIP量,避免资金过度占用

三者的协同效应:共同视角"盾牌"保护机制
尽管三种方法起源不同,但专家们揭示了它们共享的核心机制—— 通过"盾牌"或缓冲机制保护现场工作免受上游变异冲击 :

  • AWP的盾牌:CWP层面的约束管理系统,确保IWP释放前所有前提条件满足
  • 精益的盾牌:末位计划系统(Last Planner)通过库存缓冲保护劳动力流动
  • PPM的盾牌:基于运营科学计算的WIP优化,既防止工作中断又避免过度积压

James Choo用一个简单模型概括了这种共性:任何工作都需要四个要素——上游输入、材料信息、执行能力、政策要求。缺少任一要素,工作将无法开始或导致返工。三种方法本质上都在确保这些要素就绪,而分歧主要在于缓冲库存的规模和形式

下一代项目交付:融合而非替代
专家们明确指出,下一代项目交付不是创造全新方法,而是整合现有最佳实践。Fernando Espana强调:"我们需要的是看看外面有什么最佳实践,将它们融合成每个组织可以利用的东西。"各方法的核心贡献

  • AWP提供:结构化框架、强大的约束管理流程、明确的WBS分解体系
  • 精益提供:文化转型路径、人员协作机制、集成项目交付模式
  • PPM提供:运营科学理论、系统优化工具、库存与流动量化方法

John Strickland以"狼群"作比喻:"没有单只狼能独自放倒猎物,但协同作战就能取得进展。我们面对的是共同的敌人——糟糕的项目绩效。"

融合实践路径

联合工作组已启动多项行动:

  1. 跨组织协作:CII、LCI与PPI建立谅解备忘录,共同开发知识体系
  2. 能力成熟度模型:为每种方法定义从一级到三级的实施路径
  3. 文化整合研究:发布CII文档,探讨如何将精益的尊重文化融入AWP框架
  4. 开放学习平台:任何人均可加入联合工作组,促进知识共享

实施建议:从项目到组织的行动指南
对项目层面的建议

  1. 制定综合执行计划:不应局限于单一方法,而应根据项目特点(规模、复杂度)选择AWP、精益与PPM的适当组合
  2. 从系统视角思考:理解自己的工作如何影响下游,致力于让下一道工序更轻松
  3. 数字化工具对齐:确保技术投资不仅加速现有流程,更要支撑下一代交付理念

对组织领导层的建议

  1. 打破舒适区:认识到"我们一贯如此"是最大障碍,主动探索未知领域
  2. 领导承诺至关重要:渐进式改革无法带来阶跃式改进,必须全力投入
  3. 重新定义竞争:传统竞标模式保证项目低效,应通过协作提升项目吸引力

对行业的建议James Choo提出独到见解:"移动互联网的普及不是先改变文化再采用技术,而是技术推动文化变革。"同理,项目交付的转型应通过数字化工具的地面推广引发基层文化变革,而非等待自上而下的思想转变。

文化与组织障碍
专家们坦承,融合面临三大挑战:

  1. 意识不足:许多组织不了解其他方法的存在与价值
  2. 合同与竞争结构:现有法律框架阻碍信息流动和协作
  3. 未知领域:最危险的不是"已知未知",而是"未知未知"——从业者甚至不知道自己缺乏什么知识

Fernando Espana指出:"在AWP领域,很多人不了解运营科学或精益实践。现在对话已从'我们选择哪个方法'转向'如何从每种方法中获益'。"

结语:迈向协同新时代
这场对话揭示了一个清晰结论:AWP、精益与PPM并非竞争对手,而是拼图的不同部分。AWP提供结构骨架,精益注入文化灵魂,PPM赋予科学大脑。三者融合形成的"下一代项目交付"范式,不仅能提升生产力和可预测性,更能实现项目盈利能力的根本改善。正如Gary Fischer总结:"我们都有一个共同的敌人——项目绩效问题。而这些方法拥有相同的根源,都在试图解决这个根本问题。"行业已站在转折点上,通过开放协作、跨组织学习和系统整合,建筑与工程行业有望突破传统桎梏,实现真正的交付革命。 未来几年,联合工作组将持续产出融合指南、能力模型和实践案例。对从业者而言,最重要的是保持开放心态,学习每种方法的本质,并关注技术工具如何塑造新的协作文化。唯有如此,才能在需求激增、资源有限的未来,交付真正有价值的建设成果。

正好我们最近的系列活动也是关于AWP的交流研讨,欢迎大家报名上海11月29日 上海站的活动,参与讨论。

声明:本站所有文章,如无特殊说明或标注,均为本站原创发布。任何个人或组织,在未征得本站同意时,禁止复制、盗用、采集、发布本站内容到任何网站、书籍等各类媒体平台。如若本站内容侵犯了原著者的合法权益,可联系我们进行处理。

给TA打赏
共{{data.count}}人
人已打赏
行业洞见

国际5大成本管理标准全解析:框架对比与适配指南

2025-11-13 15:52:19

实践应用

七种基本质量工具(7QC)和PDCA循环

2023-1-28 9:12:27

0 条回复 A文章作者 M管理员
    暂无讨论,说说你的看法吧
个人中心
购物车
优惠劵
今日签到
有新私信 私信列表
搜索
