56个工程延期的风险因素解读——你的项目遇到过多少

释放双眼,带上耳机,听听看~!
AI智能摘要
文章系统梳理了工程项目中导致延期的56个风险因素,涵盖工程、采购、施工、项目管理和金融五大领域。内容包括技术能力不足、材料供应短缺、施工方法不当、管理协调不力及资金链问题等,并结合具体案例分析各类延误成因,旨在帮助从业者识别关键风险点,提升项目管控与风险应对能力。
— 此摘要由AI分析文章内容生成,仅供参考。

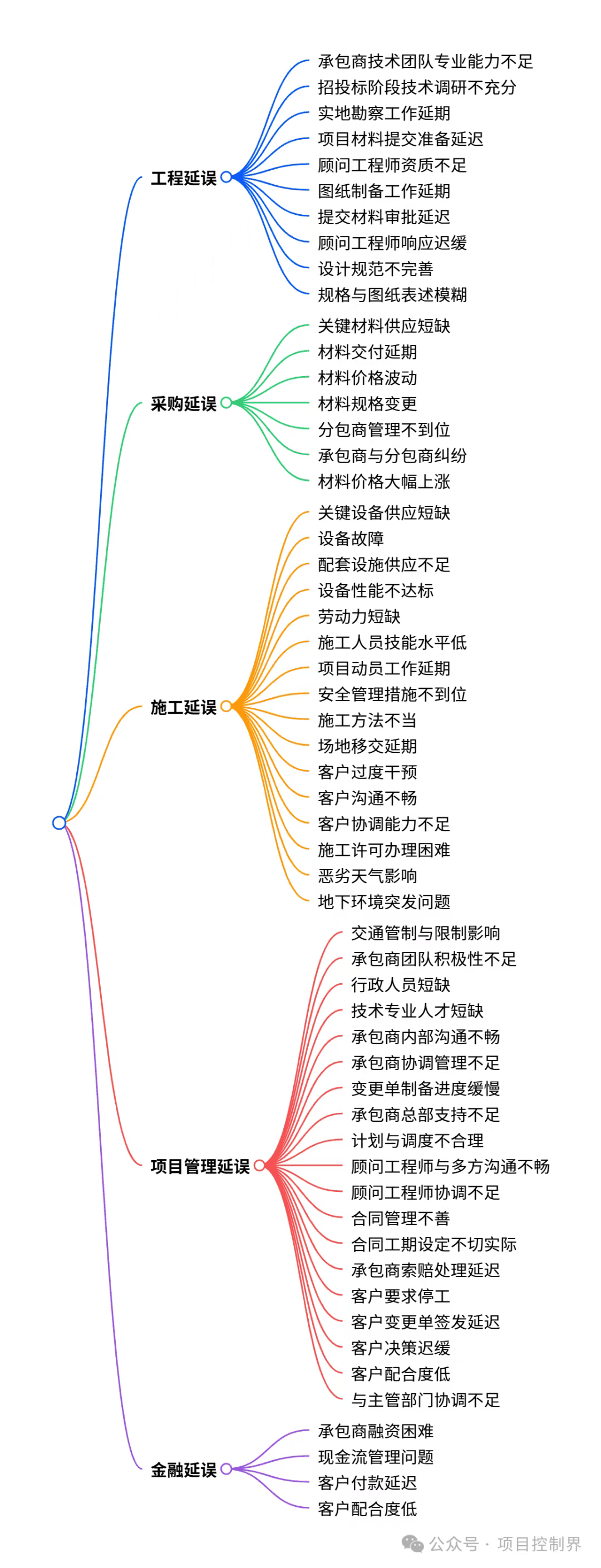

项目延误是设计、采购、施工、项目管理及金融领域的共性难题。深入掌握这些原因,对专业人士制定强效缓解策略具有关键意义。如果您觉得有用,请点赞、关注、转载!

一、工程延误

  • 承包商技术团队专业能力不足
  • 招投标阶段技术调研不充分
  • 实地勘察工作延期
  • 项目材料提交准备延迟
  • 顾问工程师资质不足
  • 图纸制备工作延期
  • 提交材料审批延迟
  • 顾问工程师响应迟缓
  • 设计规范不完善
  • 规格与图纸表述模糊

二、采购延误

  • 关键材料供应短缺
  • 材料交付延期
  • 材料价格波动
  • 材料规格变更
  • 分包商管理不到位
  • 承包商与分包商纠纷
  • 材料价格大幅上涨

三、施工延误

  • 关键设备供应短缺
  • 设备故障
  • 配套设施供应不足
  • 设备性能不达标
  • 劳动力短缺
  • 施工人员技能水平低
  • 项目动员工作延期
  • 安全管理措施不到位
  • 施工方法不当
  • 场地移交延期
  • 客户过度干预
  • 客户沟通不畅
  • 客户协调能力不足
  • 施工许可办理困难
  • 恶劣天气影响
  • 地下环境突发问题

四、项目管理延误

  • 交通管制与限制影响
  • 承包商团队积极性不足
  • 行政人员短缺
  • 技术专业人才短缺
  • 承包商内部沟通不畅
  • 承包商协调管理不足
  • 变更单制备进度缓慢
  • 承包商总部支持不足
  • 计划与进度不合理
  • 顾问工程师与多方沟通不畅
  • 顾问工程师协调不足
  • 合同管理不善
  • 合同工期设定不切实际
  • 承包商索赔处理延迟
  • 客户要求停工
  • 客户变更单签发延迟
  • 客户决策迟缓
  • 客户配合度低
  • 与主管部门协调不足

五、金融延误

  • 承包商融资困难
  • 现金流管理问题
  • 客户付款延迟
  • 客户配合度低
56个工程延期的风险因素解读——你的项目遇到过多少

项目延误原因深度分析

一、工程延误

1承包商技术团队专业能力不足

解读:若承包商技术人员资质不达标,在项目执行中易出现判断偏差与操作失误,进而严重拖累项目进度。例如,不合格工程师可能误判荷载要求,导致结构设计存在缺陷,最终需重新设计,造成工期延误。

案例:某高层建筑项目中,因缺乏合格结构工程师,结构设计未通过安全检测,不仅要重新设计,还需对故障部位返工重建,项目进度严重滞后。

2招投标阶段技术调研不充分

解读:招标过程中若技术评估不到位,易遗漏项目规划必需的关键因素。项目启动后,这类疏漏会引发意外难题,最终导致工期延误与预算超支。

案例:某建筑公司承接桥梁项目时,招标阶段未开展充分土壤分析,施工中发现地基承载力不足,需额外进行大规模地基加固,使得项目工期推延数月。

3实地勘察工作延期

解读:实地勘察为项目规划提供核心数据支撑,勘察工作延误将直接影响后续设计与施工环节,导致整体工期滞后。

案例:某新商业综合体项目因初始地质勘察延期,设计定稿被迫推迟,后续各施工阶段也随之延后。

4项目材料提交准备延迟

解读:设计图纸、环境影响评价等项目相关文件需及时准备并提交,此类文件提交延误将阻碍项目审批流程,导致开工时间推迟。

案例:某住宅开发项目因环境影响评价的数据收集不完整,提交工作延迟,最终项目整体延期 3 个月。

5顾问工程师资质不足

解读:与承包商团队类似,顾问工程师的专业资质对确保项目设计高效合规至关重要。若其专业能力欠缺,易导致设计存在缺陷,后续需返工整改。

案例:某工业项目中,因机械工程师经验不足,设计的暖通空调系统不符合监管标准,不仅要重新设计,还产生额外成本,项目进度受影响。

6图纸制备工作延期

解读:准确且及时的图纸是施工顺利推进的基础,图纸制备延误将直接阻碍施工进程,影响项目关键路径。

案例:某大型基础设施项目中,设计公司因人员配置不足,未能按时交付最终施工图,导致施工活动无法按期启动。

7提交材料审批延迟

解读:若客户或主管部门对项目材料的审批进度缓慢,易在项目流程中形成瓶颈,尤其当审批结果影响后续阶段时,延误影响更明显。

案例:某历史街区商业改造项目中,当地保护部门对建筑修改方案的审批耗时远超预期,项目被迫延期。

8顾问工程师响应迟缓

解读:施工期间,顾问工程师需快速响应工程变更请求(RFI)及各类咨询,若响应不及时,问题无法及时解决,将导致项目进度滞后。

案例:某大型购物中心建设中,针对结构安全问题的工程变更请求提交后,顾问工程师响应缓慢,关键施工阶段被迫暂停,整体工期受影响。

9设计规范不完善

解读:设计规范若未全面覆盖项目需求,施工阶段易出现混乱,需临时调整设计,进而导致工期延误。

案例:某办公楼项目施工中,发现电气系统初始设计规范存在漏洞,需彻底重新设计,其他关联施工活动也随之停滞,项目延期。

10规格与图纸表述模糊

解读:项目文件中若存在表述歧义,施工中易引发误解与操作错误,需额外耗时澄清并修改,导致工期延误。

案例:某高科技实验室建设项目中,机械图纸表述模糊,施工团队按图施工后发现设备安装错误,需全部返工,项目进度推迟。

二、采购延误

1关键材料供应短缺

解读:建筑核心材料短缺会导致施工停滞或大幅减速,此类短缺可能源于供应链中断、市场需求骤增或物流受阻。

案例:某住宅建筑项目受突发国际贸易限制影响,钢材供应短缺,项目停工数周。

2材料交付延期

解读:材料按时交付是维持项目进度的关键,材料交付延误将打乱施工计划,导致后续环节延后。

案例:某历史酒店翻新项目中,海外供应商提供的定制窗框因运输问题延迟交付,装修工作被迫暂停数周。

3材料价格波动

解读:材料成本波动会影响项目预算,若波动超出预期,需重新走预算审批流程并调整采购方案,此过程易导致工期延误。

案例:某公共基础设施项目中,水泥价格突然上涨导致预算超支,需额外向政府申请资金,审批过程耗时较长,项目进度滞后。

4材料规格变更

解读:因材料可用性变化或法规调整,需变更材料规格时,需重新评估采购策略,此过程可能导致项目延期。

案例:某商业建筑项目施工中,环境法规更新要求更换绝缘材料,新规格材料无法即时获取,项目被迫暂停。

5分包商管理不到位

解读:有效管理分包商是维持项目进度的关键,若管理失控,分包商负责的任务易出现延误,进而影响整体工期。

案例:某综合用途开发项目中,电气与管道分包商的施工效率低且协调不畅,主承包商需介入重组团队,项目进度因此推迟。

6承包商与分包商纠纷

解读:承包商与分包商若因付款、合同条款等问题产生纠纷,可能导致施工停工或减速,最终造成项目延误。

案例:某大型改造项目中,分包商与主承包商因付款争议未解决,直接停工抗议,项目陷入长时间停滞。

7材料价格大幅上涨

解读:受市场供需或供应端问题影响,材料价格大幅上涨时,需重新评估预算并申请额外资金,此过程将导致项目延误。

案例:某新学校建设项目中,木材价格突然飙升导致预算缺口,学区需额外开展多轮资金审批,项目工期延后。

三、施工延误

1关键设备供应短缺

解读:缺乏必要施工工具或设备会导致特定施工环节停滞,此类短缺多因规划疏漏、设备故障或需求超预期所致。

案例:某道路建设项目为加快进度调整了工期,但摊铺机数量不足,道路面层施工无法按期完成,项目延期。

2设备故障

解读:施工设备突发故障会直接导致施工中断,需等待维修或更换设备,期间产生工期延误。

案例:某大坝建设项目中,核心混凝土搅拌机故障,维修耗时较长,施工进度滞后两周。

3配套设施供应不足

解读:临时电力、供水、现场通道等配套设施若未能及时搭建,将全面阻碍施工进程,导致项目延期。

案例:某新购物中心开发项目中,临时供电系统安装延迟,所有电气施工与装修工作均无法推进,项目停滞。

4设备性能不达标

解读:若使用的设备无法满足项目需求,会降低施工效率、减慢任务进度,最终导致工期延误。

案例:某大型园林绿化项目中,因挖掘机尺寸过小,土方作业效率远低于预期,场地准备阶段工期延长。

5劳动力短缺

解读:施工高峰期若劳动力不足,尤其在劳动密集型环节,会大幅减慢项目进度。

案例:某机场航站楼扩建项目中,承包商难以招聘足够熟练工人负责安全系统安装,该环节进度滞后,影响整体工期。

6施工人员技能水平低

解读:若施工人员缺乏必要技能或经验,不仅施工进度慢,还可能出现操作错误,后续需返工,进一步延误工期。

案例:某豪华住宅建设项目中,新招聘工人无高端装修经验,施工质量不达标,需全部返工,项目进度受影响。

7项目动员工作延期

解读:项目启动阶段,若场地筹备、资源调配、人员到位等动员工作延迟,将直接影响整体工期。

案例:某桥梁项目中,承包商因上一项目超支,场地动员耗时超出计划,桥梁施工未能按期启动。

8安全管理措施不到位

解读:安全措施落实不充分易引发安全事故,导致项目停工整改,同时需接受监管检查,进一步延长工期。

案例:某高层建筑工地因多次违反安全规定导致人员受伤,被要求停工整改并接受多轮检查,项目进度严重滞后。

9施工方法不当

解读:采用过时或不匹配的施工技术,易导致施工效率低、质量不达标,后续需返工,造成工期延误。

案例:某历史建筑修复项目初期采用传统施工方法,后发现无法满足保护要求,需改用现代修复技术,项目因此延期。

10场地移交延期

解读:若从原承包商或客户处接收场地的工作延迟,将直接导致新项目活动无法按期启动。

案例:某商业重建项目中,因环境清理问题未按时解决,场地移交推迟,项目初始阶段即陷入停滞。

11客户过度干预

解读:客户若过度参与项目过程,或频繁提出调整要求,易打乱施工流程,尤其当干预导致范围变更或返工,将直接延误工期。

案例:某公司办公室室内设计项目中,客户频繁更改材料选择与设计方案,导致设计工作多次推倒重来,项目反复延期。

12客户沟通不畅

解读:与客户的沟通若存在障碍,易产生误解,尤其在需客户频繁审批的项目中,沟通问题会直接导致工期延误。

案例:某零售空间翻新项目中,客户未清晰表达美学期望,设计方案多次不符合预期,需反复修改,项目进度滞后。

13客户协调能力不足

解读:若客户负责协调承包商、顾问等多方利益相关者,但协调工作不到位,易导致流程卡顿,尤其在多环节项目中影响更明显。

案例:某城市综合开发项目中,客户未能有效协调各工程团队,导致施工阶段出现重叠冲突,项目整体延期。

14施工许可办理困难

解读:若无法及时从地方或联邦部门获取施工许可,会导致项目无法开工或中途停工。

案例:某住宅区项目中,向市议会申请建筑许可的流程耗时过长,项目开工时间被迫推迟。15

恶劣天气影响

解读:天气条件对项目工期影响显著,尤其在气候不稳定区域,即便提前规划,极端天气仍可能导致不可避免的延误。

案例:某户外运动中心建设期间遭遇意外严冬,低温与降雪导致施工安全无法保障,项目多次暂停,工期延后。

16地下环境突发问题

解读:施工中若遇到意外地下状况(如不稳定土壤、高地下水位、土壤污染等),需额外开展勘察与治理,导致工期延误。

案例:某摩天大楼地基施工阶段,发现地下存在坚硬岩层,需增加挖掘设备与加固措施,地基工程工期延长,影响整体进度。

四、项目管理延误

1交通管制与限制影响

解读:城市区域施工时,必要的交通管制措施可能限制工地进出,导致材料运输与人员到岗延迟,影响施工效率。

案例:某繁忙市区道路改造项目中,交通管制严格限制施工时间与工地入口,材料运输频繁受阻,项目进度滞后。

2承包商团队积极性不足

解读:项目团队成员若工作积极性低,会导致生产力下降,进而延误工期。积极性不足多与恶劣工作环境、目标模糊或领导力欠缺相关。

案例:某大型公共项目中,因工作时间过长且管理团队领导力不足,团队士气低落,项目里程碑多次无法按期达成,进度缓慢。3

行政人员短缺

解读:行政支持不足会导致文件处理、物流协调、项目对接等工作延迟,影响整体项目效率。

案例:某大型制造工厂建设项目中,因行政人员不足,许可证办理、采购文件审核、承包商发票处理等工作均出现积压,项目延期。

4技术专业人才短缺

解读:若缺乏工程师、建筑师等技术专业人才,会减慢项目决策与执行速度,尤其在技术密集型项目中影响更突出。

案例:某航空航天制造工厂建设项目中,难以招聘到具备高精度制造经验的工程师,技术方案确定与施工指导工作延迟,项目进度受影响。

5承包商内部沟通不畅

解读:项目团队内部或与分包商、客户的沟通若存在问题,易产生误解与错误,导致返工或流程停滞,延误工期。

案例:某项目中,项目经理与电气分包团队沟通失误,接线安装不符合要求,需大规模返工,项目工期延长。

6承包商协调管理不足

解读:若承包商对项目活动、资源、人员的协调不到位,易出现效率低下、环节重叠等问题,导致工期延误。

案例:某综合用途开发项目中,土建工程与室内装修团队的施工阶段协调不当,出现工序冲突,项目整体进度滞后。

7变更单制备进度缓慢

解读:项目变更单的制备与审批若耗时过长,会打乱施工计划,尤其在变更内容复杂或频繁时,延误影响更明显。

案例:某商业建筑项目中,需额外增加结构钢筋,但变更单制备与审批流程缓慢,相关施工环节被迫暂停,项目完工时间推迟。

8承包商总部支持不足

解读:大型或复杂项目中,若承包商总部缺乏足够监督与支持,易出现现场管理混乱,最终导致工期延误。

案例:某区域基础设施项目中,承包商总部在规划与资源分配上投入不足,现场施工效率低,项目工期大幅延长。

9计划与调度不合理

解读:若项目活动的计划与调度不科学、不切实际,易出现资源冲突与进度滞后,影响整体交付。

案例:某医院扩建项目中,初始调度未考虑监管审查可能出现的延误,导致施工环节积压,项目无法按期推进。

10顾问工程师与多方沟通不畅

解读:顾问工程师若与其他项目利益相关者沟通存在障碍,易导致技术问题无法及时解决,进而延误工期。

案例:某城市公园重建项目中,环境顾问与施工团队就场地污染治理方案沟通不当,治理工作反复调整,项目延期。

11顾问工程师协调不足

解读:多学科整合项目中,若顾问工程师未能有效协调各环节,易导致工序衔接问题,延误工期。

案例:某多层停车场建设项目中,顾问工程师未同步结构评估与机械系统安装的时间,两者出现工序冲突,项目进度滞后。

12合同管理不善

解读:若合同条款未明确界定,或执行过程中管理不到位,易引发争议与误解,最终导致项目延误。

案例:某风电场项目中,因组件交付时间的合同条款模糊,双方产生争议,且未及时解决,项目建设陷入停滞。

13合同工期设定不切实际

解读:若合同约定的工期过于乐观,超出实际执行能力,易导致施工仓促、质量风险增加,反而引发工期延误。

案例:某企业软件实施项目中,合同工期未预留测试与用户培训时间,项目后期需补充相关工作,整体交付延期。

14承包商索赔处理延迟

解读:针对合同变更、额外成本或意外情况的承包商索赔,若处理进度缓慢,易破坏项目连续性,导致停工。

案例:某豪华度假村建设项目中,承包商因挖掘时遇到意外岩层提出索赔,但索赔处理耗时数月,期间施工暂停,项目严重延期。

15客户要求停工

解读:客户因财务重新评估、项目范围调整等原因要求停工,会直接导致项目严重延误。

案例:某公园大型绿化项目中,市议会因预算调整要求项目暂停,重新评估后恢复施工,整体工期延后超 1 年。

16客户变更单签发延迟

解读:客户若在变更单批准与签发环节决策缓慢,尤其当变更影响关键路径时,会直接延误工期。

案例:某机场跑道扩建项目中,施工发现土壤条件不符合要求,需出具变更单调整方案,但客户签发延迟,相关施工停滞,项目延期。

17客户决策迟缓

解读:项目关键环节(如方案批准、需求确认)若客户决策耗时过长,会阻碍项目推进,导致工期延误。

案例:某历史图书馆翻新项目中,客户就保护技术选择的决策过程冗长,修复工作无法按期启动,整体进度滞后。

18客户配合度低

解读:若客户在项目中配合度差,或未履行协调职责(如及时提供信息、确认需求),会增加管理难度,导致工期延误。

案例:某商业综合体建设项目中,客户频繁变更需求,且必要信息提供不及时,施工计划多次调整,项目进度严重滞后。

19与主管部门协调不足

解读:若未与地方、州或联邦主管部门建立有效协调机制,易在许可办理、法规合规等环节出现延误。

案例:某住宅开发项目中,开发商未与当地分区部门充分沟通,许可证审批流程受阻,项目延期数月。

五、金融延误

1承包商融资困难

解读:承包商若面临资金短缺问题,会导致项目资金投入不足,进而影响材料采购、分包付款与施工进度。

案例:某工业设施建设项目中,主承包商因融资渠道中断,无法按时向分包商付款、采购核心材料,施工多次暂停,项目延期。

2现金流管理问题

解读:若现金流规划与管理不善,会导致项目资金链紧张,无法及时支付成本,进而引发施工环节延迟。

案例:某城市基础设施项目中,承包商因现金流波动,多次无法按时采购材料、支付分包费用,项目进度反复停滞。

3客户付款延迟

解读:客户若未按进度支付款项,会打乱承包商的财务规划,影响项目资金周转,导致施工节奏放缓。

案例:某大型太阳能发电项目中,客户未按期支付进度款,承包商因资金紧张不得不放慢施工速度,项目工期延长。

4客户配合度低

解读:客户若在项目中表现出优柔寡断、频繁变更需求或沟通低效,会持续阻碍项目推进,导致工期严重延误。

案例:某剧院装修项目中,客户对设计元素反复犹豫,且审批流程中沟通不畅,装修方案多次修改,项目长期无法完工。

声明:本站所有文章,如无特殊说明或标注,均为本站原创发布。任何个人或组织,在未征得本站同意时,禁止复制、盗用、采集、发布本站内容到任何网站、书籍等各类媒体平台。如若本站内容侵犯了原著者的合法权益,可联系我们进行处理。

给TA打赏
共{{data.count}}人
人已打赏
其他行业洞见

请问EOT在SCL和AACE有什么差异和区别?

2025-10-12 7:36:00

实践应用行业洞见

项目计划与进度的管理的五个必杀技,你Get到几个了呢?

2024-9-27 8:03:30

0 条回复 A文章作者 M管理员
    暂无讨论,说说你的看法吧
个人中心
购物车
优惠劵
今日签到
有新私信 私信列表
搜索
